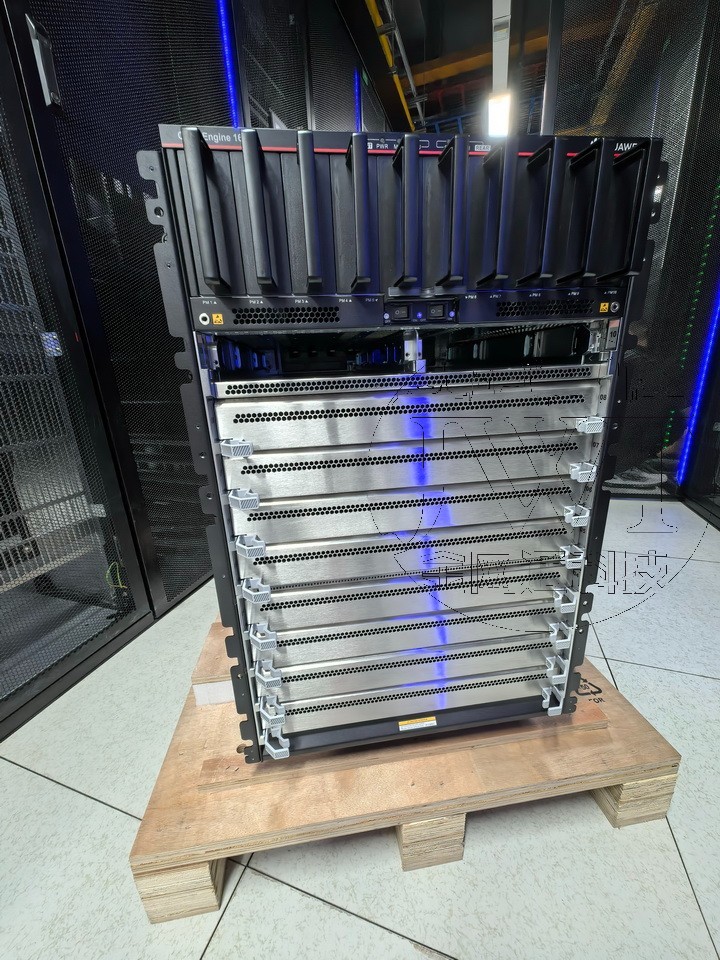

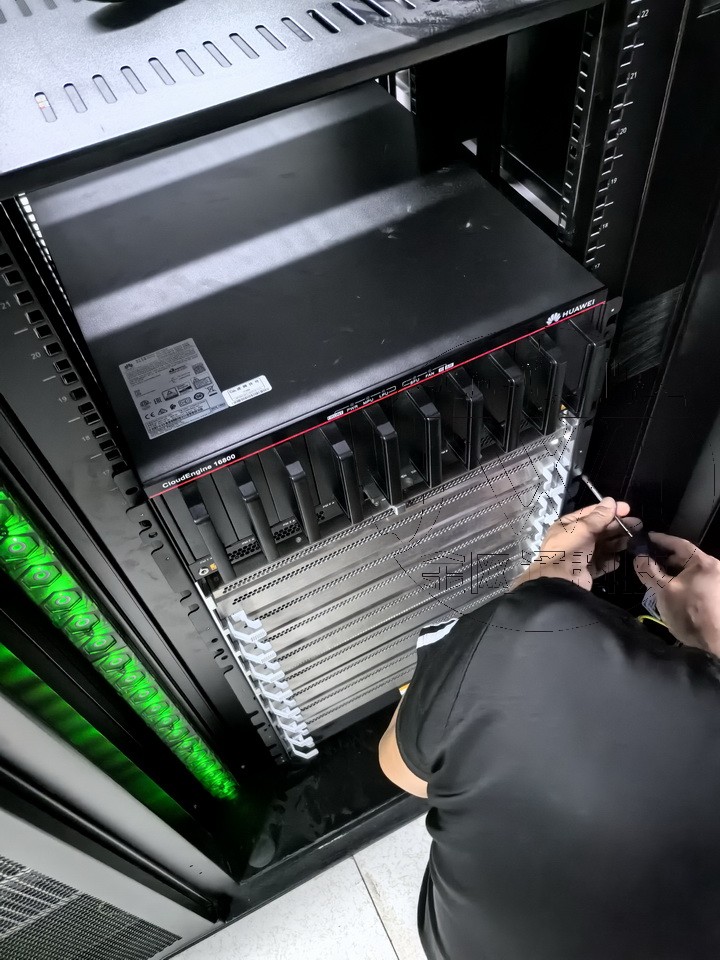

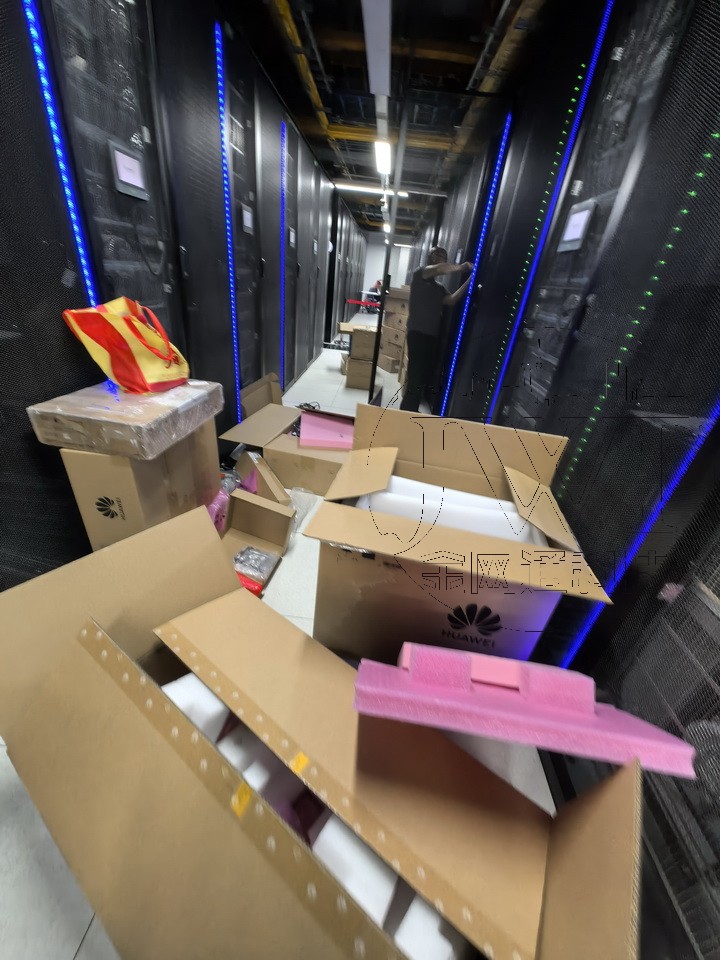

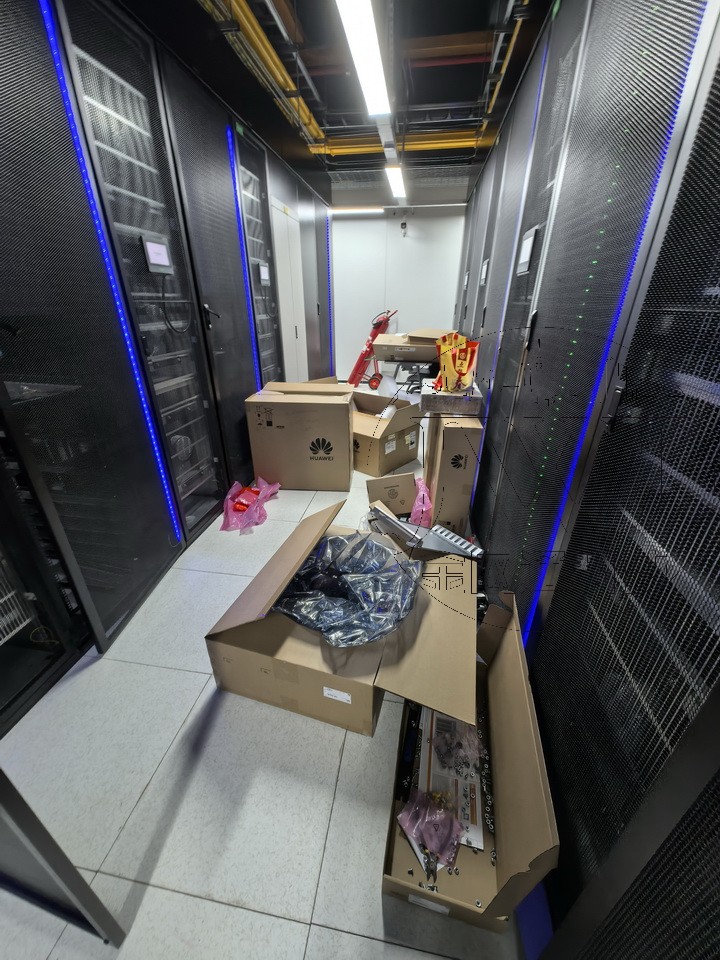

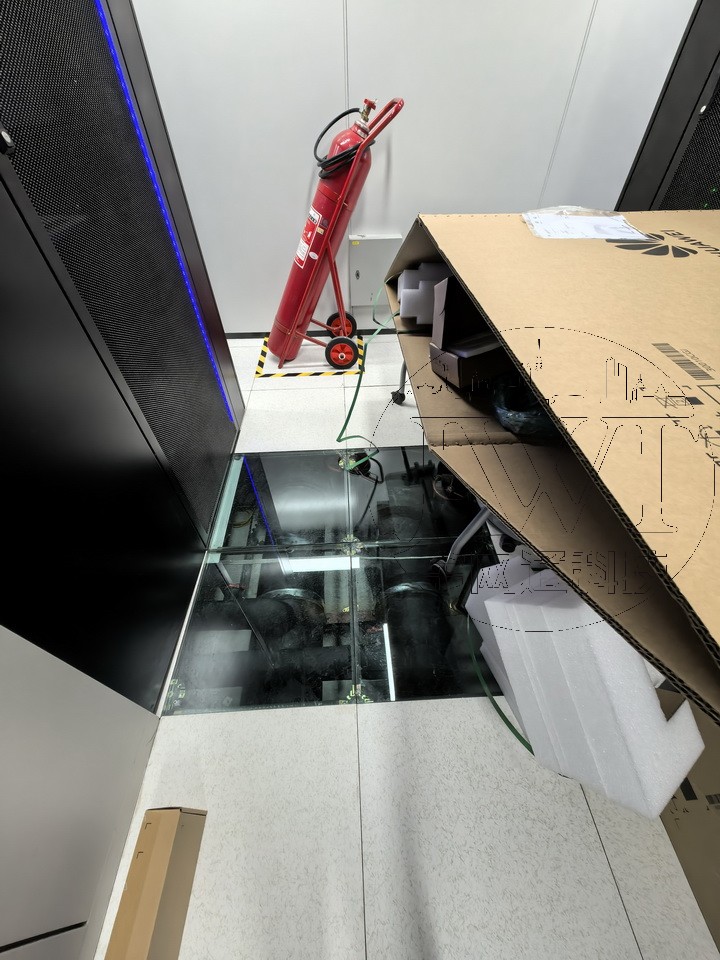

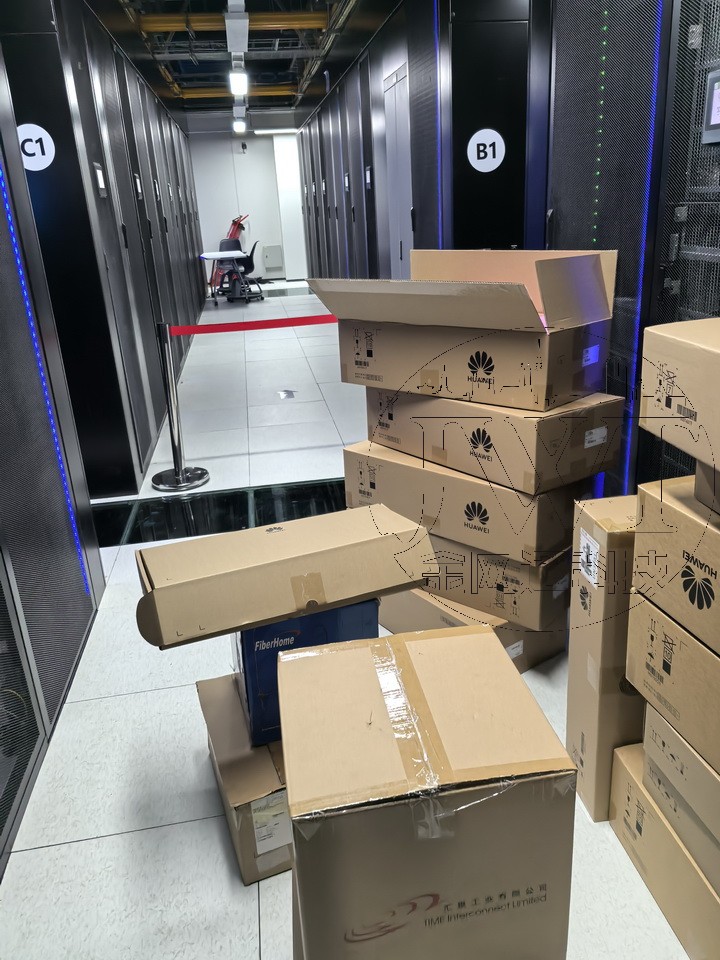

本次上架設備包含核心交換機、匯聚交換機、存儲服務器等,現場人員涉及機房設施管理員以及設備安裝人員。

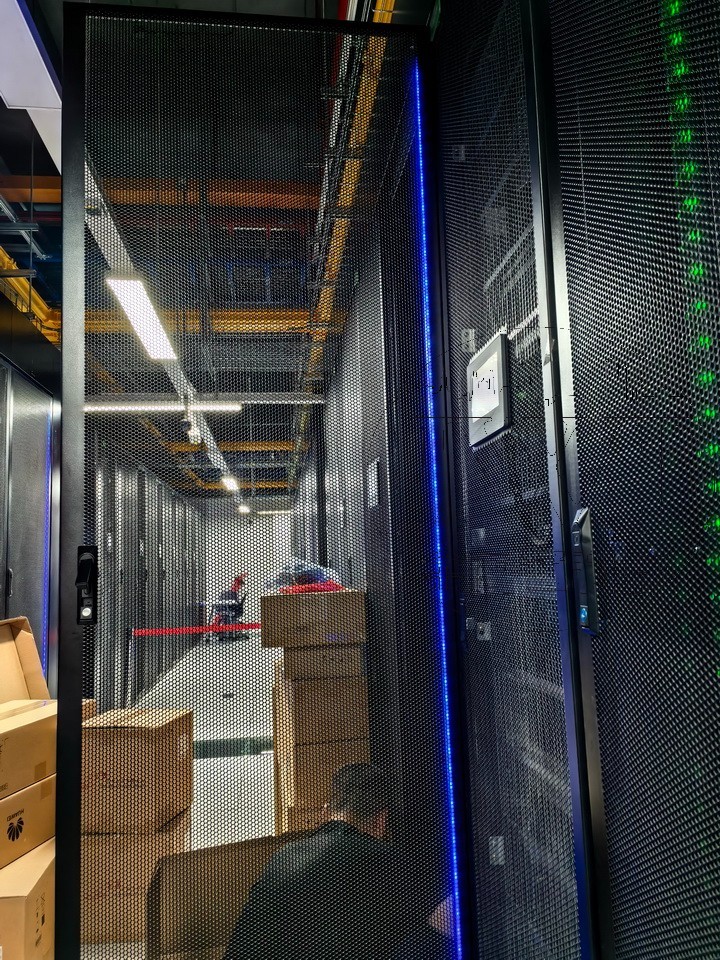

上架過程:

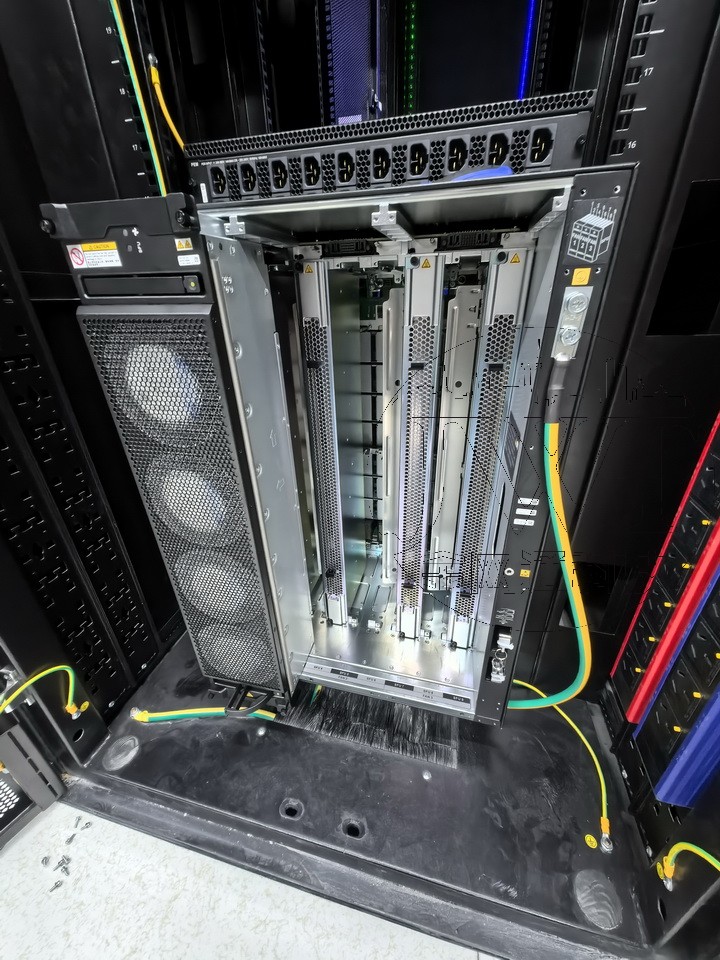

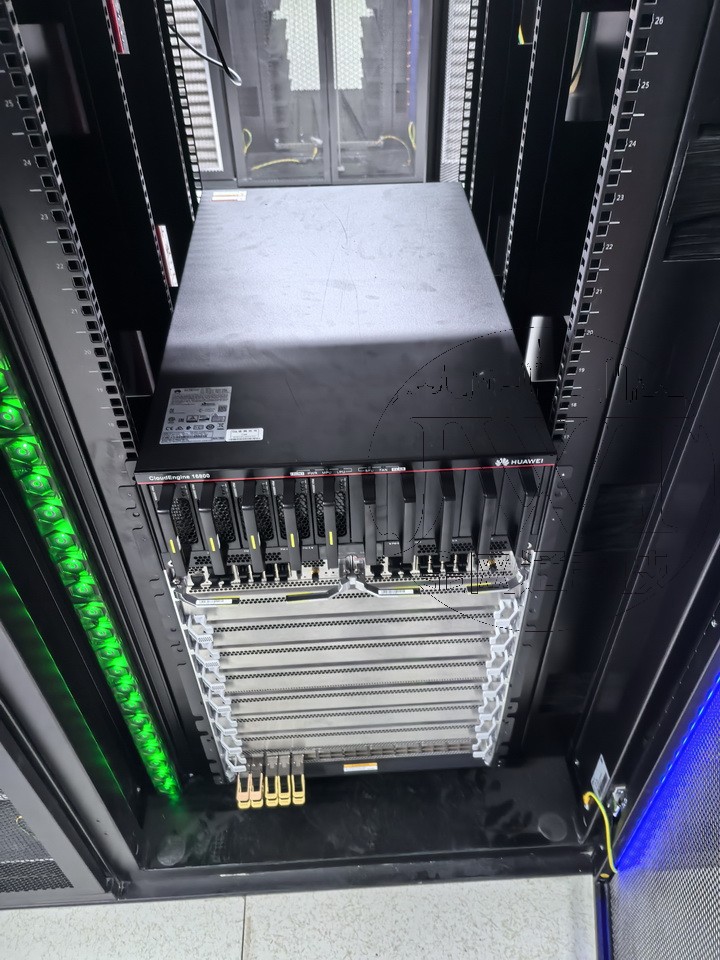

A、安裝時上下設備之間至少保留1個U的間距,以保證設備間的散熱,禁止設備直接堆疊。
B、設備接入UPS之前須使用市電進行上電試開機。
C、根據設備用電情況并結合UPS、PDU等的各相負載情況,規劃并選擇適合的機柜安裝。
D、設備安裝人員須按照機房設施管理員給定的PDU編號接入機房電力系統,其中單電源設備必須接到帶STS標簽的PDU中,雙電源設備原則上不可以接入STS的PDU,雙電源設備要求分別接到不同編號的PUD上。

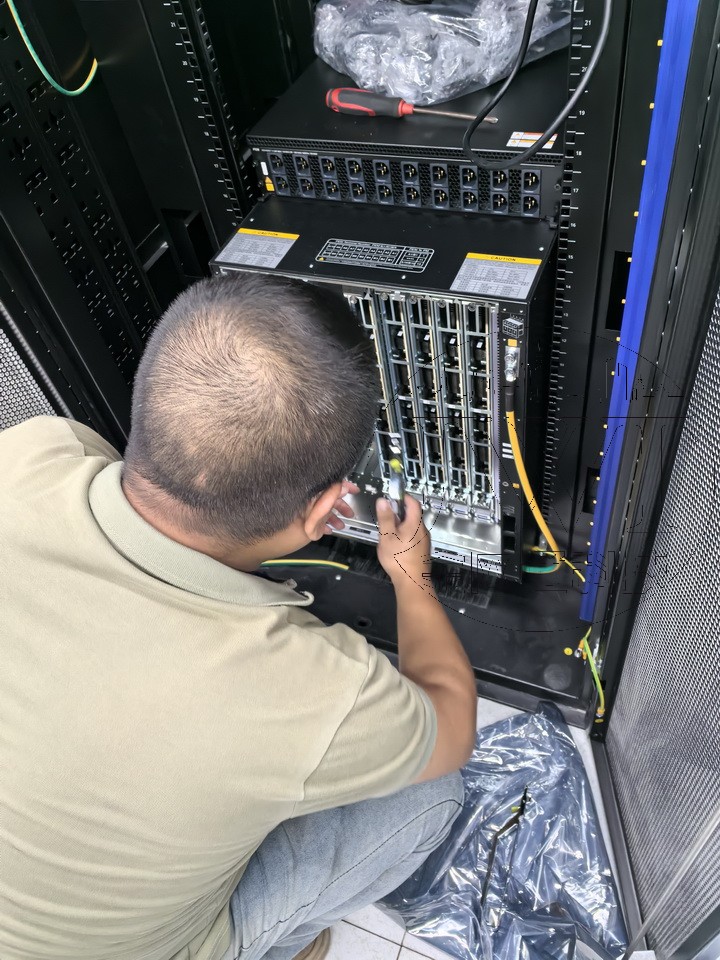

E、設備安裝完成并檢查無誤后上電開機測試。
